Mode d'emploi Hersof Plan

Pour la version 0.3 · mis à jour le 6 octobre 2026 · Télécharger en PDF

Hersof Plan montre, par machine et par semaine, combien de travail est planifié par rapport à ce que la machine peut absorber. Vous voyez ainsi immédiatement où c'est trop plein, où il reste de la place et si une commande sera prête à temps. La partie 1 aide l'administrateur à démarrer. La partie 2 explique chaque écran.

Partie 1 — Démarrage rapide pour l'administrateur

En six étapes, votre premier planning est en place. Le plus important est une capacité correcte par machine : tous les calculs en dépendent.

Pour bien démarrer — en tant qu'administrateur d'un nouveau compte, vous voyez en haut de Charge la carte Pour bien démarrer avec Hersof Plan : machines, jours fériés et congés, vos commandes et vos collègues, chacun avec un bouton. Ce qui est fait est coché automatiquement ; la carte disparaît quand tout est fait, ou avec Masquer.

1 Se connecter

  1. Vous recevez de Hersof un e-mail « Vous êtes invité(e) sur Hersof ». Cliquez sur Choisir mon mot de passe, choisissez un mot de passe (au moins 6 caractères) et cliquez sur Définir le mot de passe.
  2. Connectez-vous sur hersof.be/login.html. Sans machines, Plan démarre sur l'écran Machines.

Le lien de l'e-mail ne fonctionne qu'une seule fois. Mot de passe oublié ? Sur la page de connexion, saisissez votre adresse e-mail et cliquez sur Mot de passe oublié ?.

2 Vos machines et leur capacité

Allez dans Machines. Créez d'abord quelques catégories (p. ex. Tournage, Fraisage, Soudure), puis vos machines. Une « machine » peut aussi être un soudeur ou un poste de travail.

Vous utilisez aussi Hersof Maintenance ? Cliquez alors sur Reprendre de Maintenance : toutes les machines de Maintenance arrivent dans Plan, directement liées (voir Avec Maintenance).

3 Le calendrier

Allez dans Calendrier et cliquez sur Jours fériés belges pour cette année et l'année prochaine. Ajoutez vos congés du bâtiment et autres jours de fermeture (pour toute l'entreprise ou pour une seule machine). Les jours de fermeture sont déduits de la capacité de la semaine concernée.

4 Votre première commande

  1. Cliquez sur Nouvelle commande (ou appuyez sur N). Indiquez le client, le bon de commande du client et la date de livraison.
  2. Ajoutez une opération par étape : quoi (p. ex. sciage, tournage), sur quelle machine, dans quelle semaine et combien d'heures.
  3. Cliquez sur Enregistrer, ou sur Enregistrer et répartir : les opérations sont alors placées directement à la fin de la file d'attente de leur machine et vous voyez le planning par jour au jour de début.

Vous fabriquez souvent les mêmes pièces ? Créez alors des articles avec leurs opérations standard : Plan calcule les heures et propose lui-même les semaines.

5 Lire la charge

Dans Charge, vous voyez par machine et par semaine les heures planifiées par rapport à la capacité : normal, dans la marge de réserve ou surchargé. Cliquez sur une case pour voir quelles commandes se trouvent dans cette semaine.

6 Inviter des collègues

Dans le menu de gauche, cliquez sur Utilisateurs, saisissez le nom et l'adresse e-mail, choisissez le niveau d'accès et la langue, puis cliquez sur Inviter. Un Lecteur est gratuit — pratique pour un écran dans l'atelier.

Partie 2 — Mode d'emploi complet

Niveaux d'accès : qui peut faire quoi ?

AdministrateurPlanificateurLecteur
Consulter le planning, les commandes et le rapport✓✓✓
Planifier des commandes et opérations, calendrier, articles, importer un CSV✓✓–
Machines et catégories✓––
Utilisateurs et formule✓––
Compte dans la formuleouiouinon — gratuit

Un seul identifiant fonctionne dans toutes les applications Hersof ; dans Admin, un planificateur s'appelle collaborateur, dans Maintenance technicien.

À adapter vous-même — l'administrateur peut adapter ce que chaque niveau d'accès peut faire, dans Utilisateurs → Ce que chaque niveau d'accès peut faire → Adapter: p. ex. permettre à un planificateur de gérer les machines et les catégories, ou ne pas le laisser supprimer de commandes. La base de données le contrôle elle-même ; l'application n'affiche que ce qui est permis.

L'écran

Les boutons en bas d'une fenêtre sont toujours au même endroit : à gauche Supprimer et ce qui s'y rattache, à droite Fermer et le bouton principal vert (p. ex. Enregistrer). Une étape suivante recommandée se trouve à côté de Fermer, avec un bord coloré (p. ex. Enregistrer et répartir). Ce que vous supprimez sans que beaucoup de choses disparaissent avec (une fermeture, une catégorie) est supprimé tout de suite, avec Annuler dans le message.

Un administrateur peut adapter le menu de gauche au fonctionnement de l'entreprise : cliquez en haut à droite sur votre nom et choisissez Organiser le menu. L'organisation vaut pour toute votre entreprise.

Ce qu'une personne ne peut pas utiliser selon son niveau d'accès ou votre formule reste masqué pour elle ou reçoit un cadenas. Installer comme application, Utilisateurs et Se déconnecter restent toujours en bas. Sur le smartphone, la barre du bas reste telle quelle ; un élément masqué en disparaît toutefois.

Organiser mon menu — chaque utilisateur peut aussi organiser son propre menu : cliquez sur votre nom et choisissez Organiser mon menu. Cela vaut uniquement pour vous. Avec Revenir au standard de l'entreprise, vous retrouvez le menu de l'administrateur. Si l'administrateur veut que tout le monde voie le même menu, il décoche Les utilisateurs peuvent organiser leur propre menu dans Organiser le menu.

Charge

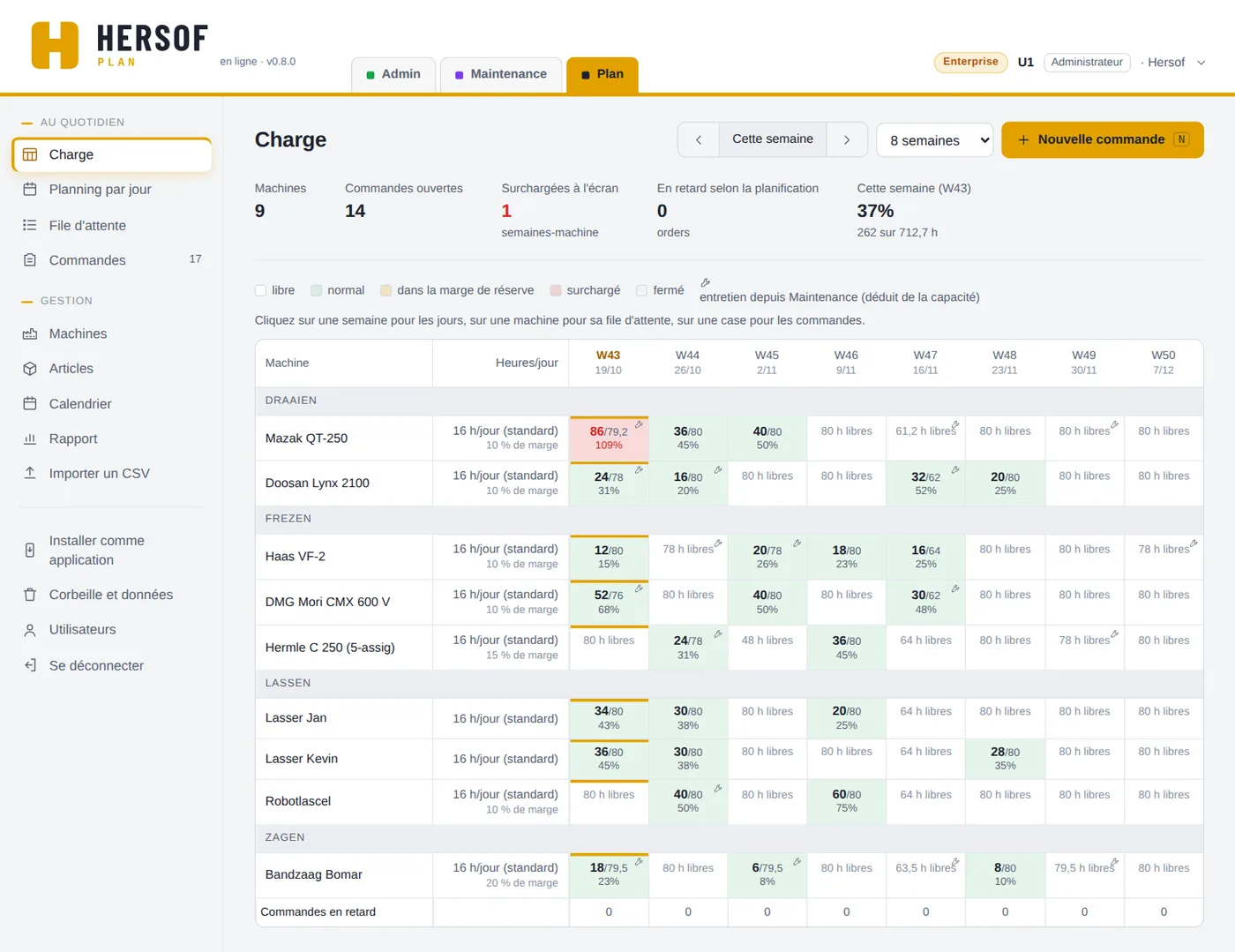

Grille avec les machines par catégorie et les semaines, colorée selon la charge
La charge par machine et par semaine

En haut : le nombre de machines, les commandes ouvertes, combien de semaines-machine sont surchargées, et la charge de cette semaine. Choisissez combien de semaines vous voyez (4, 8, 12 ou 26), naviguez avec les flèches ou cliquez sur Cette semaine.

Chaque ligne est une machine (par catégorie), chaque colonne une semaine. La case indique planifié / capacité et le pourcentage, ou combien d'heures sont encore libres.

CouleurSignification
blanclibre — rien de planifié
vertnormal — planifié, sous la marge de réserve
jaunedans la marge de réserve — votre marge pour les urgences est utilisée
rougesurchargé — plus de travail planifié que la machine ne peut absorber
hachuréfermé — toute la semaine fermée

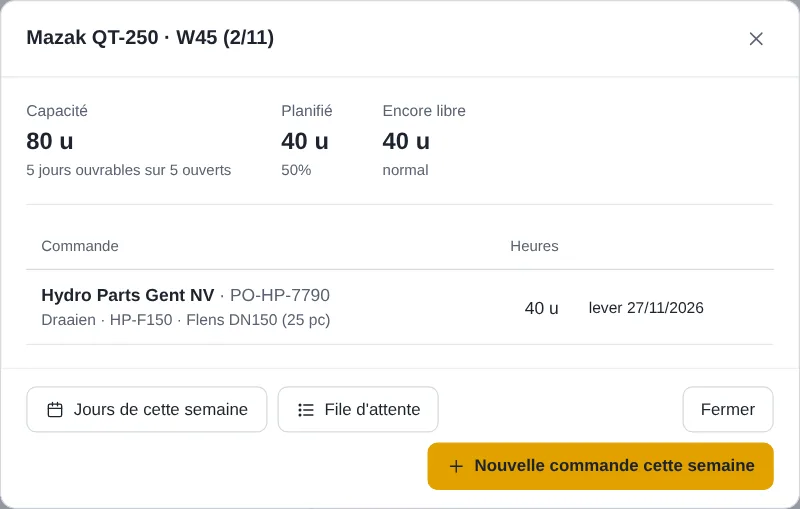

Fenêtre d'une machine pour une semaine avec capacité, planifié et libre
Cliquez sur une case : que contient cette semaine ?

Planning par jour et file d'attente

L'aperçu par semaine (Charge) reste. Cliquez sur une semaine pour la voir en jours ; cliquez sur une machine pour voir sa file d'attente. Plan calcule par jour : une opération de 20 h sur une machine de 16 h par jour s'étale sur deux jours ouvrables. Tout fonctionne aussi sans glisser-déposer, du doigt sur une tablette.

Commandes et opérations

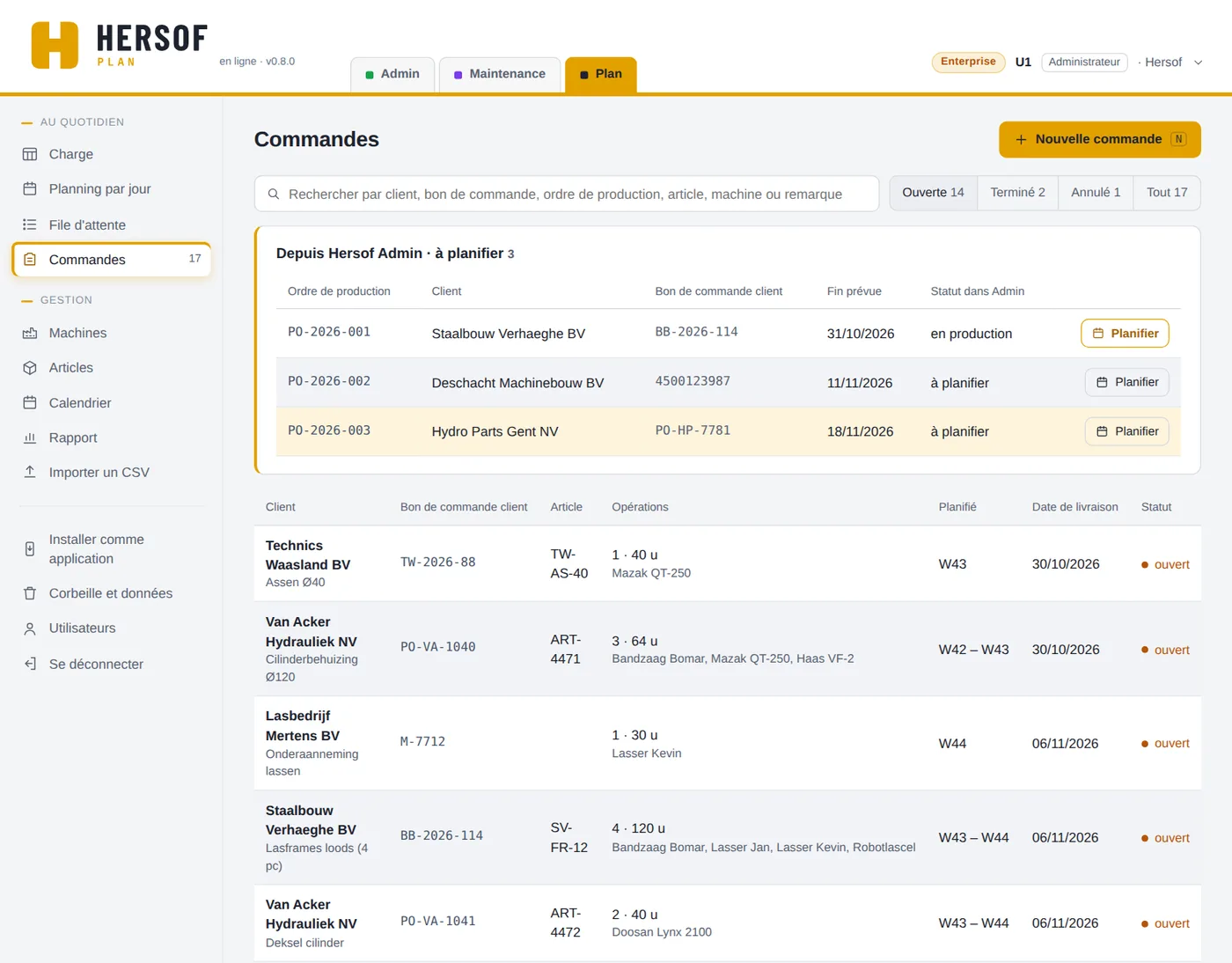

Liste des commandes, avec en haut les ordres de production venant d'Admin
Commandes

Recherchez par client, bon de commande, ordre de production, article, machine ou remarque, et filtrez sur Ouverte, Terminé, Annulé ou Tout. Pour chaque commande, vous voyez les opérations, les semaines planifiées et la date de livraison. En rouge : date de livraison dépassée ou planifié après la date de livraison. Le nombre à côté de Commandes dans le menu compte les commandes ouvertes et les ordres de production d'Admin encore à planifier.

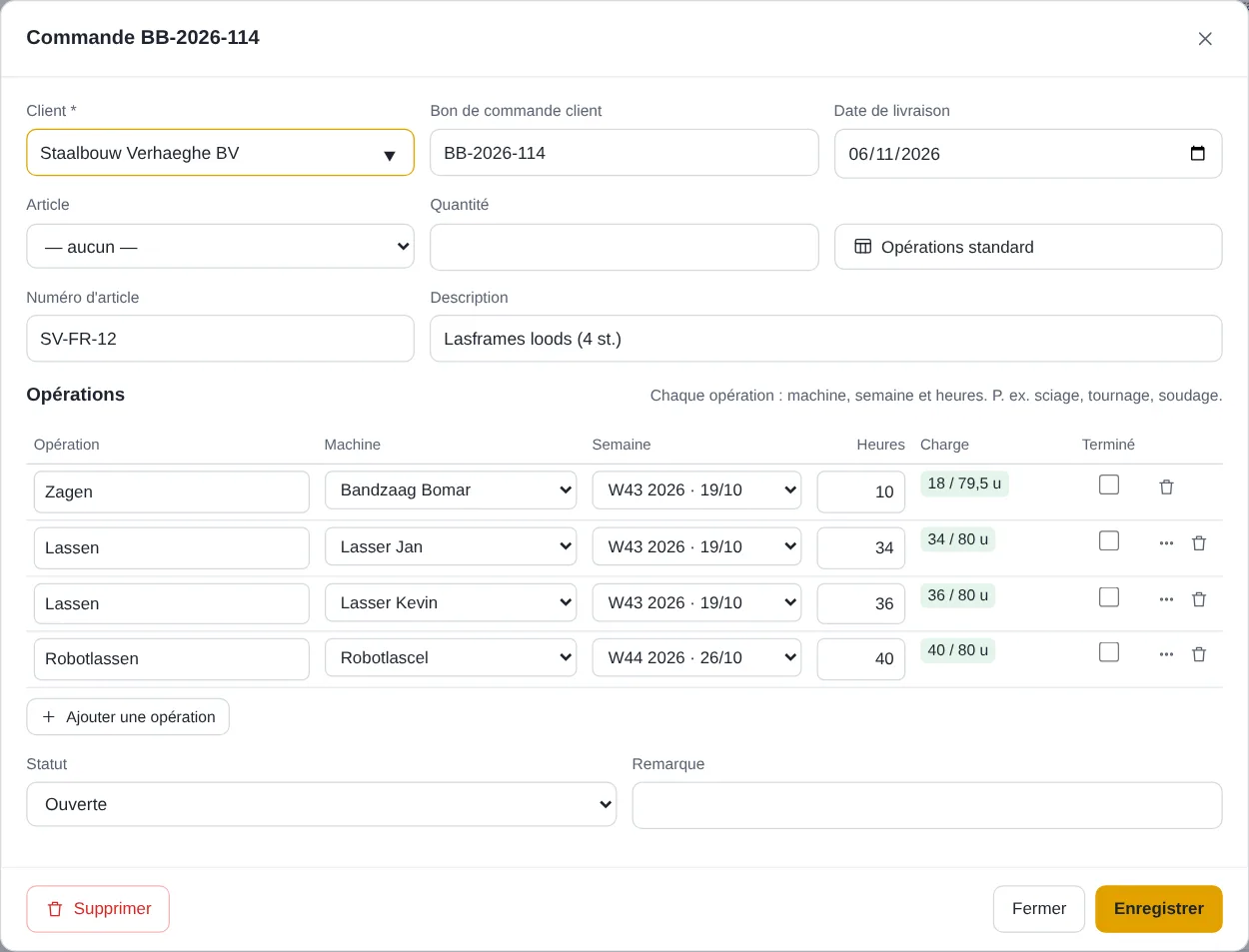

Fenêtre d'une commande avec deux opérations
Une commande avec ses opérations

Comment Plan propose des semaines

Pour les opérations qui ne sont pas encore réparties (voir Planning par jour), Plan propose les semaines avec Opérations standard (depuis un article) et avec Planifier depuis Admin :

Vous pouvez adapter chaque proposition avant d'enregistrer.

Machines et catégories

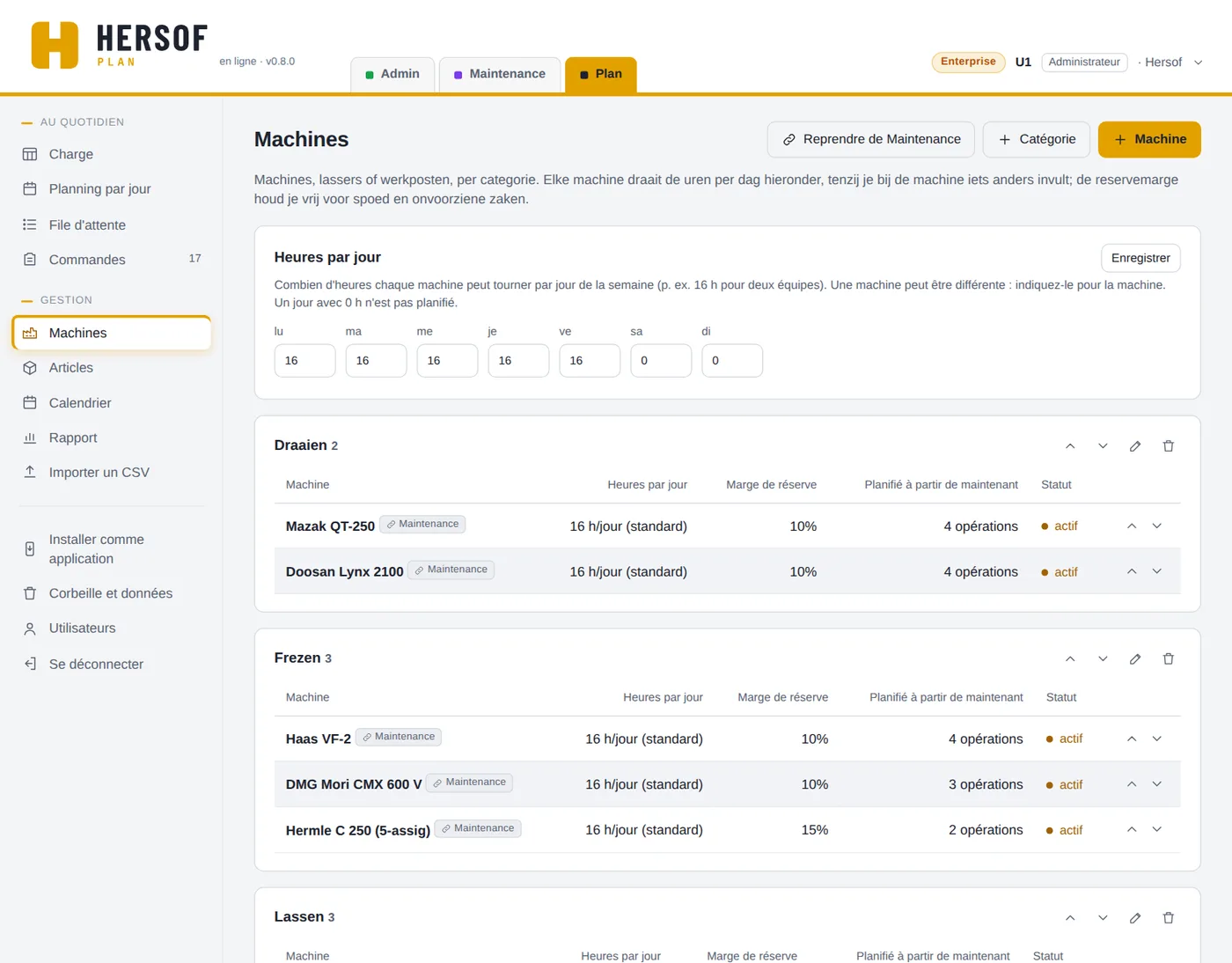

Liste des machines par catégorie avec capacité et marge de réserve
Machines par catégorie

Seul l'administrateur peut modifier les machines.

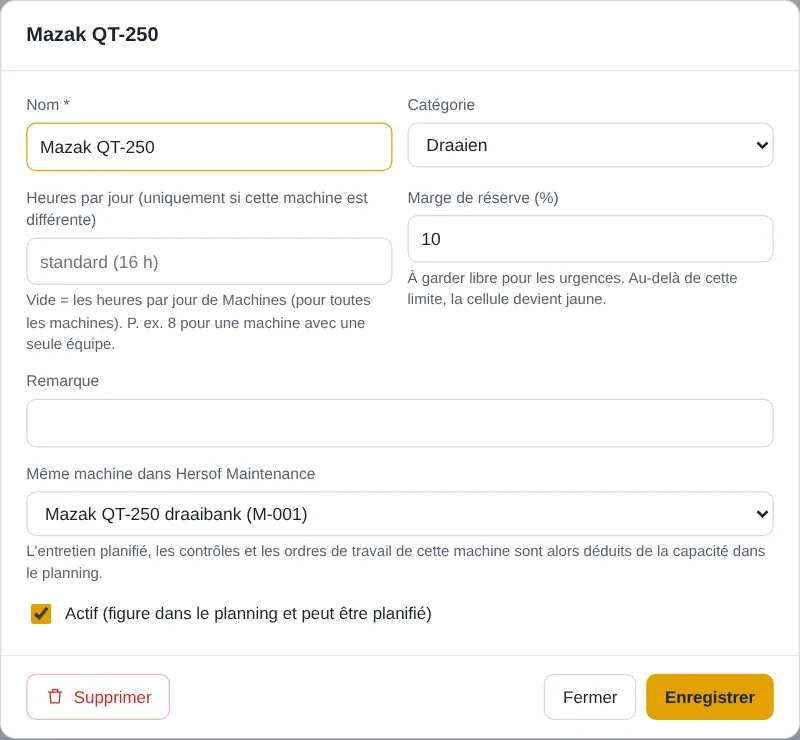

Fenêtre d'une machine avec capacité, marge de réserve et lien avec Maintenance
Une machine

Comment Plan calcule : capacité d'une semaine = heures par semaine × jours ouvrables ouverts / 5, moins l'entretien venant de Maintenance. Les week-ends ne comptent jamais ; un jour de fermeture retire une journée entière.

Calendrier

Calendrier avec les fermetures et les boutons pour les jours fériés belges

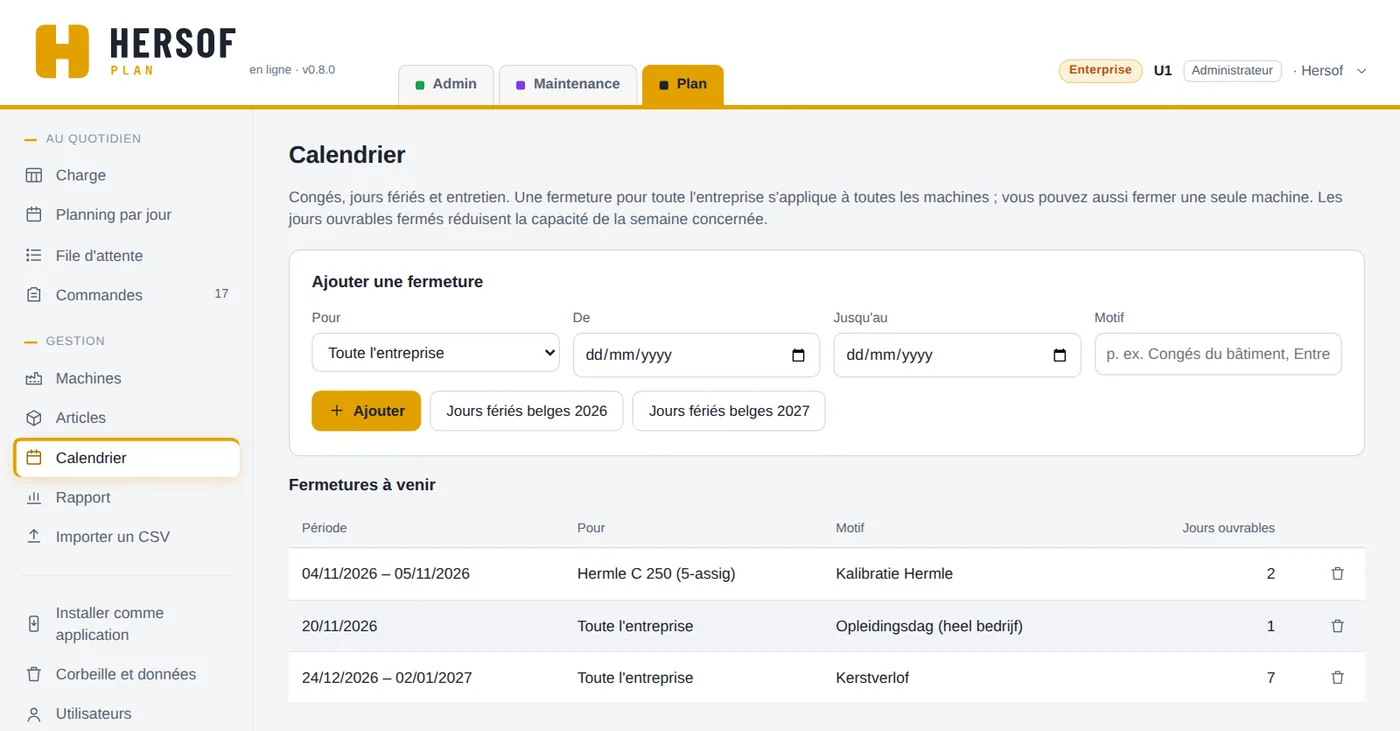

Calendrier avec fermetures

Ajouter une fermeture : pour toute l'entreprise ou pour une seule machine, du … au … inclus, et un motif (p. ex. congés du bâtiment, entretien). Une fermeture s'applique à des journées entières, jusqu'à un an. Si des opérations déjà réparties tombent dans une fermeture pour une seule machine, Plan propose aussitôt Déplacer… dans le message (vers une autre machine). Avec Jours fériés belges, vous ajoutez en une fois les dix jours fériés qui tombent un jour de semaine. Une fermeture ne peut pas être modifiée : supprimez-la (c'est immédiat, avec Annuler) et ajoutez-la à nouveau. Avec Afficher aussi les passées, vous voyez aussi les anciennes fermetures.

Articles

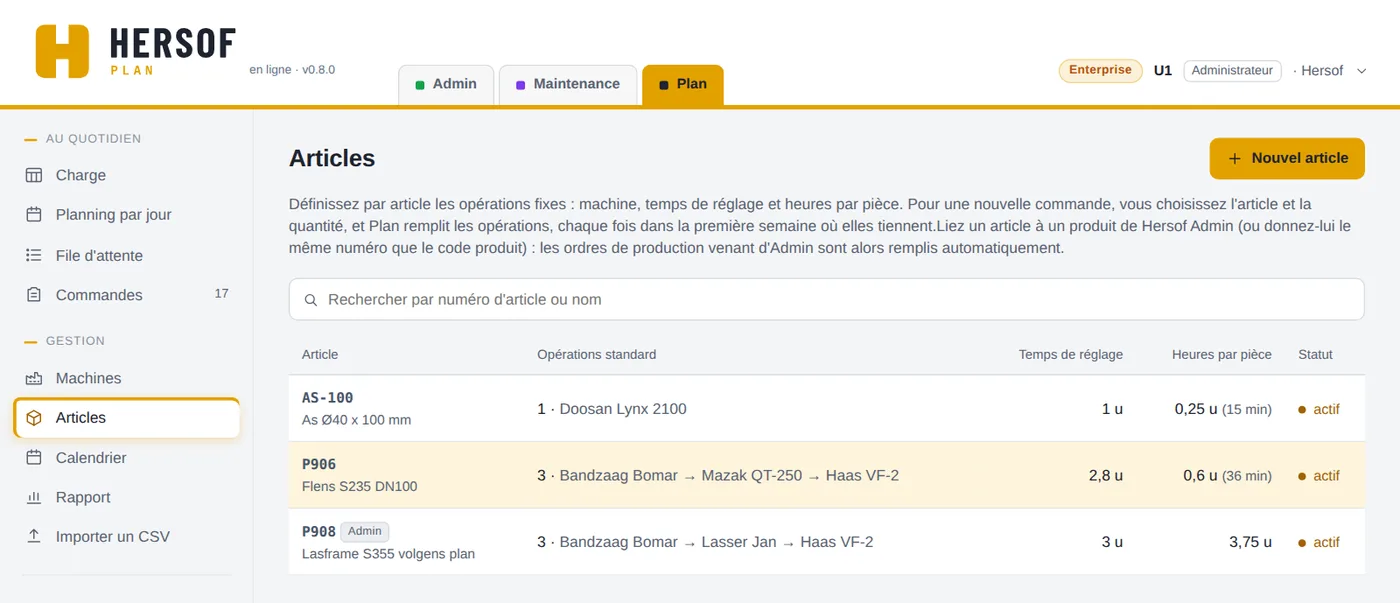

Liste des articles avec opérations standard
Articles

Un article est une pièce que vous fabriquez souvent, avec ses opérations standard dans l'ordre : pour chaque étape, la machine, le temps de réglage (heures) et les heures par pièce (0,25 = 15 minutes).

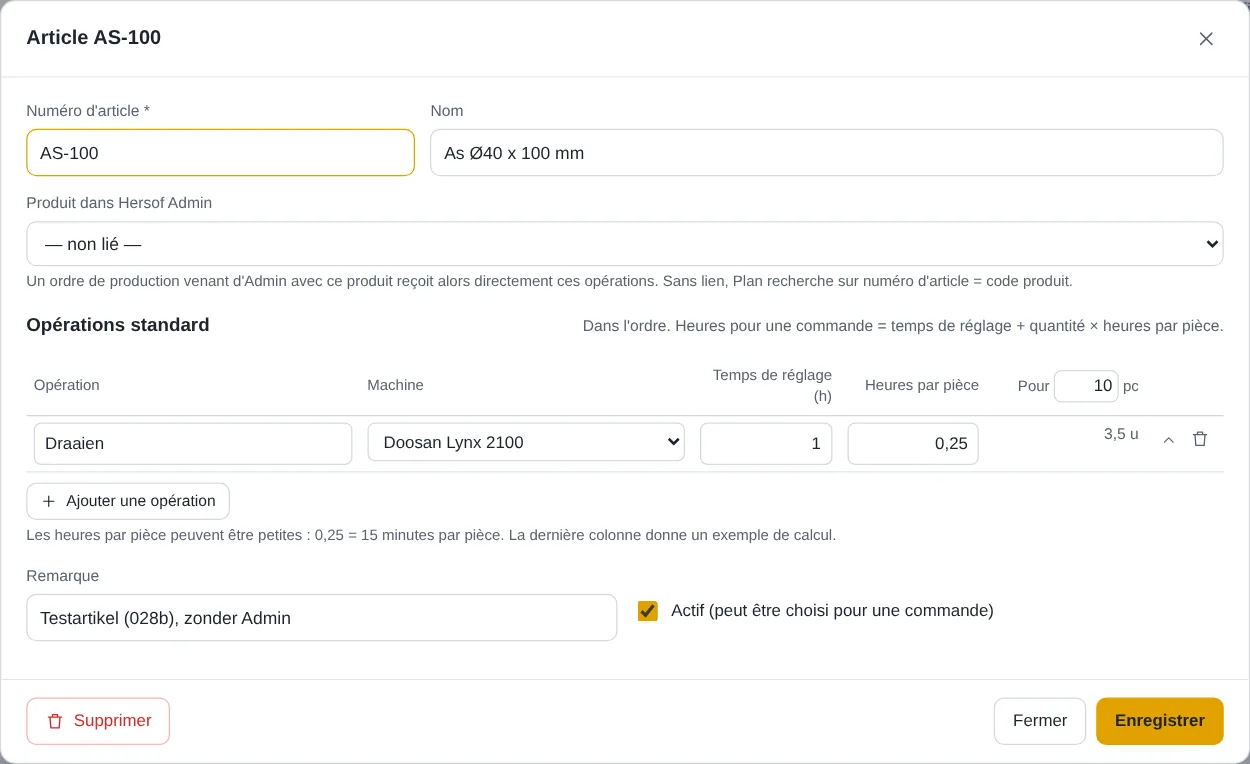

Fenêtre d'un article avec opérations standard
Un article avec ses opérations standard

Dans une commande, vous choisissez l'article et la quantité : Plan remplit aussitôt lui-même les étapes avec temps de réglage + quantité × heures par pièce et propose les semaines. Avec Opérations standard vous recalculez ; s'il y a déjà des opérations que vous avez modifiées, Plan demande d'abord si elles peuvent être remplacées. Mettez un article que vous ne fabriquez plus sur inactif plutôt que de le supprimer.

Rapport Team

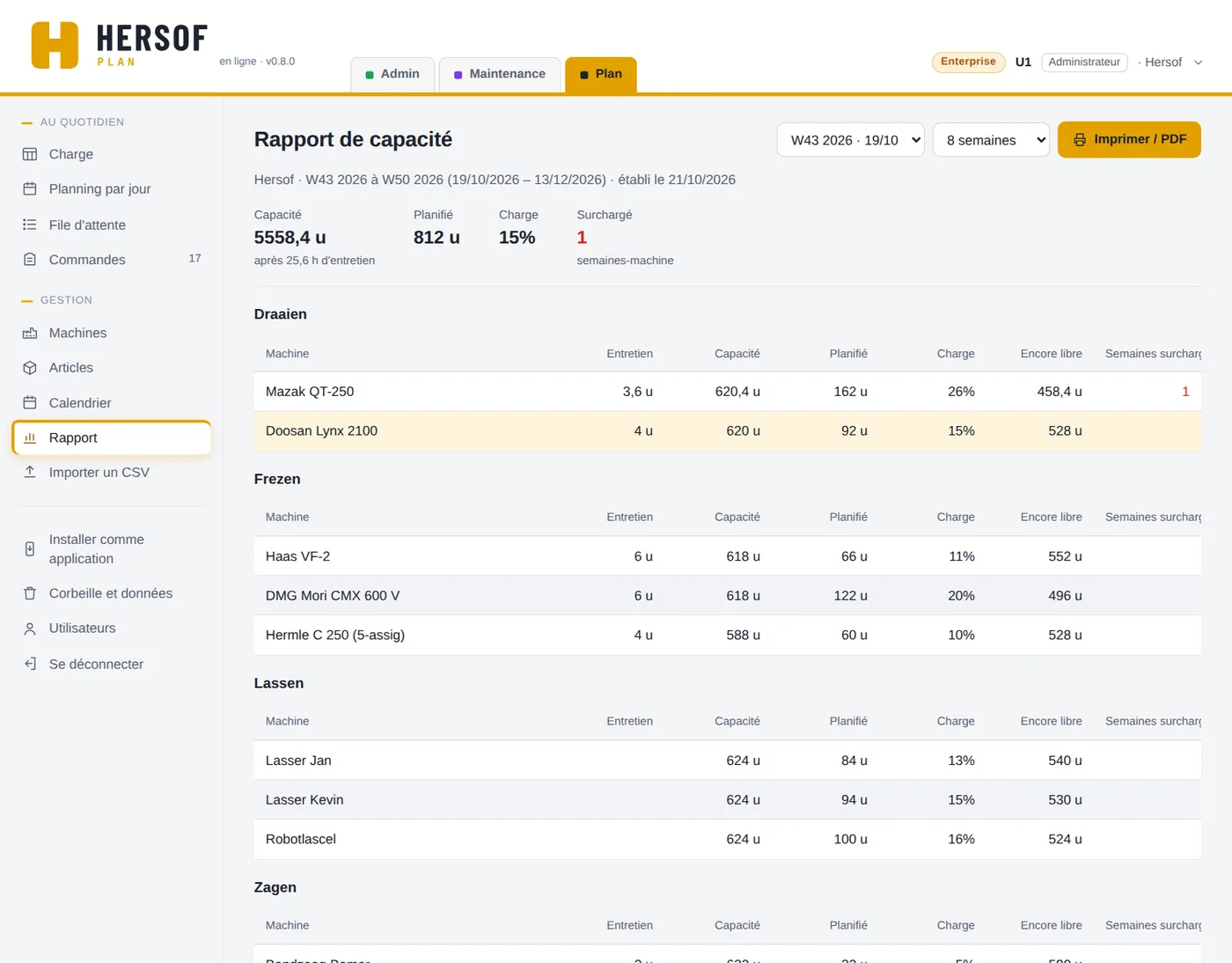

Rapport de capacité par catégorie et par machine
Rapport de capacité

Choisissez la semaine de départ et la période (4 à 26 semaines). Vous voyez la capacité totale (après entretien), ce qui est planifié et la charge, par machine ce qui est encore libre et combien de semaines elle est surchargée, la liste des semaines surchargées, et les commandes qui doivent être livrées pendant cette période. Avec Imprimer / PDF, vous l'imprimez ou l'enregistrez en PDF.

Importer Team

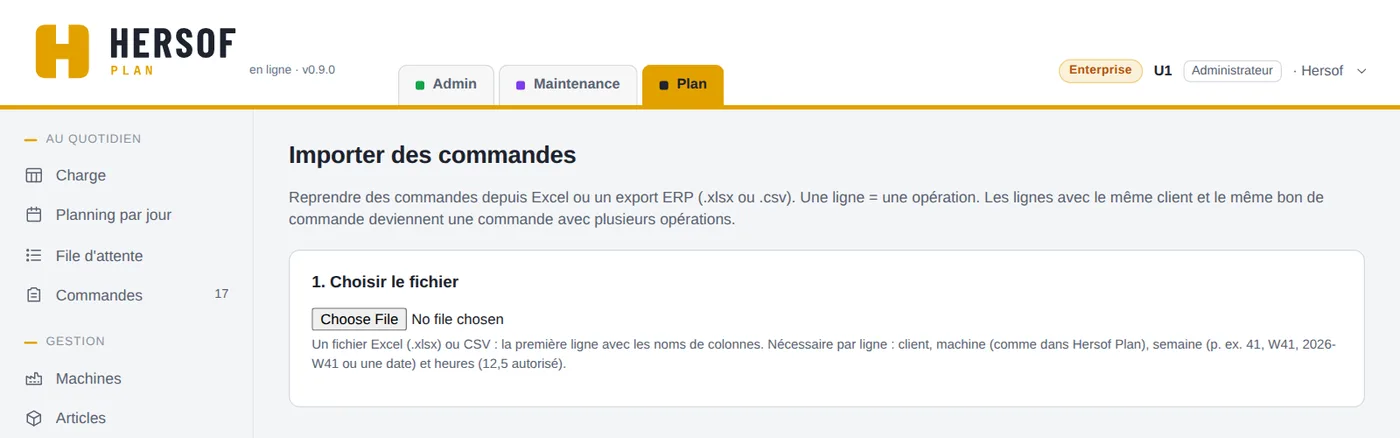

Écran Importer
Importer des commandes depuis Excel ou votre ERP

Récupérez des commandes depuis Excel ou votre logiciel ERP : une ligne = une opération. Les lignes avec le même client et le même bon de commande forment une seule commande avec plusieurs opérations.

  1. Choisir un fichier : votre fichier Excel (.xlsx, la première feuille) ou un CSV (point-virgule, virgule ou tabulation).
  2. Associer les colonnes : client, bon de commande client, numéro d'article, description, opération, machine (exactement le même nom que dans Plan), semaine ou date (p. ex. 41, W41, 2026-W41 ou une date) et heures, éventuellement la date de livraison.
  3. Vérifier et importer : vous voyez les nouvelles commandes, les lignes avec une erreur (et pourquoi), et ce qui existe déjà (est ignoré).

Avec Hersof Admin Team

Vous travaillez avec des ordres de production dans Hersof Admin (à partir de Team, dans Admin et dans Plan) ? En haut de l'écran Commandes figure alors la liste Depuis Hersof Admin · à planifier, le plus tôt attendu en haut. Cliquez sur Planifier : Plan crée une commande avec le client, le bon de commande du client et la date prévue comme date de livraison ; le numéro de l'ordre de production figure à part (p. ex. Admin PO-2026-001). Si le produit dans Admin est lié à un article dans Plan (ou si le code produit est identique au numéro d'article), les opérations standard avec les semaines proposées sont reprises aussi. Avec Enregistrer et répartir, elles sont aussitôt dans la file d'attente.

Le statut est renvoyé automatiquement vers Admin : quand une opération est terminée, l'ordre de production passe en production ; quand la commande est terminée, il passe à prêt. Si l'ordre de production est annulé ou mis sur prêt dans Admin alors que la commande est encore ouverte dans Plan, Plan affiche un message rouge avec le bouton Mettre aussi sur Terminé ici ou Annuler ici aussi.

Avec Hersof Maintenance Team

Liez une machine Plan à la même machine dans Hersof Maintenance (dans la fenêtre de la machine, ou en une fois avec Reprendre de Maintenance). L'entretien planifié, les contrôles et les ordres de travail de cette machine sont alors déduits de la capacité dans Plan, y compris l'entretien basé sur les heures de marche (avec une date estimée). Ce qui est en retard compte une fois dans la semaine en cours.

Le nombre d'heures déduites se saisit dans Maintenance, dans le champ Durée estimée (heures) de l'action ou de l'ordre de travail. Vide = la moyenne des fois précédentes. S'il est indiqué durée inconnue, saisissez une durée estimée dans Maintenance.

Corbeille et vos données

Supprimé par erreur ? Pas de panique : c'est encore 30 jours dans la corbeille. Seul l'administrateur voit la corbeille, dans Corbeille et données (en bas à gauche dans le menu).

Langue, affichage et installation

Formules et période d'essai

Starter comprend la grille, les commandes, les machines, les articles et le calendrier. À partir de Team s'y ajoutent le rapport, l'import depuis un fichier CSV et la collaboration avec Hersof Admin et Hersof Maintenance. La formule détermine aussi combien d'administrateurs + planificateurs vous pouvez inviter : Starter 3, Team 10, Pro 25, Enterprise 50 ; les lecteurs sont illimités et gratuits. La collaboration avec les ordres de production d'Admin nécessite Team, dans Admin et dans Plan. Les prix figurent sur la page de Hersof Plan.

Période d'essai — pendant les 30 premiers jours, vous travaillez avec toutes les fonctions de Pro. À partir de 7 jours avant la fin, l'administrateur voit un message en haut.
